Poursuite de la 4° tranche : conduite principale posée ; branchements des villas 17-18-46-47-48 terminés
23/03/2021

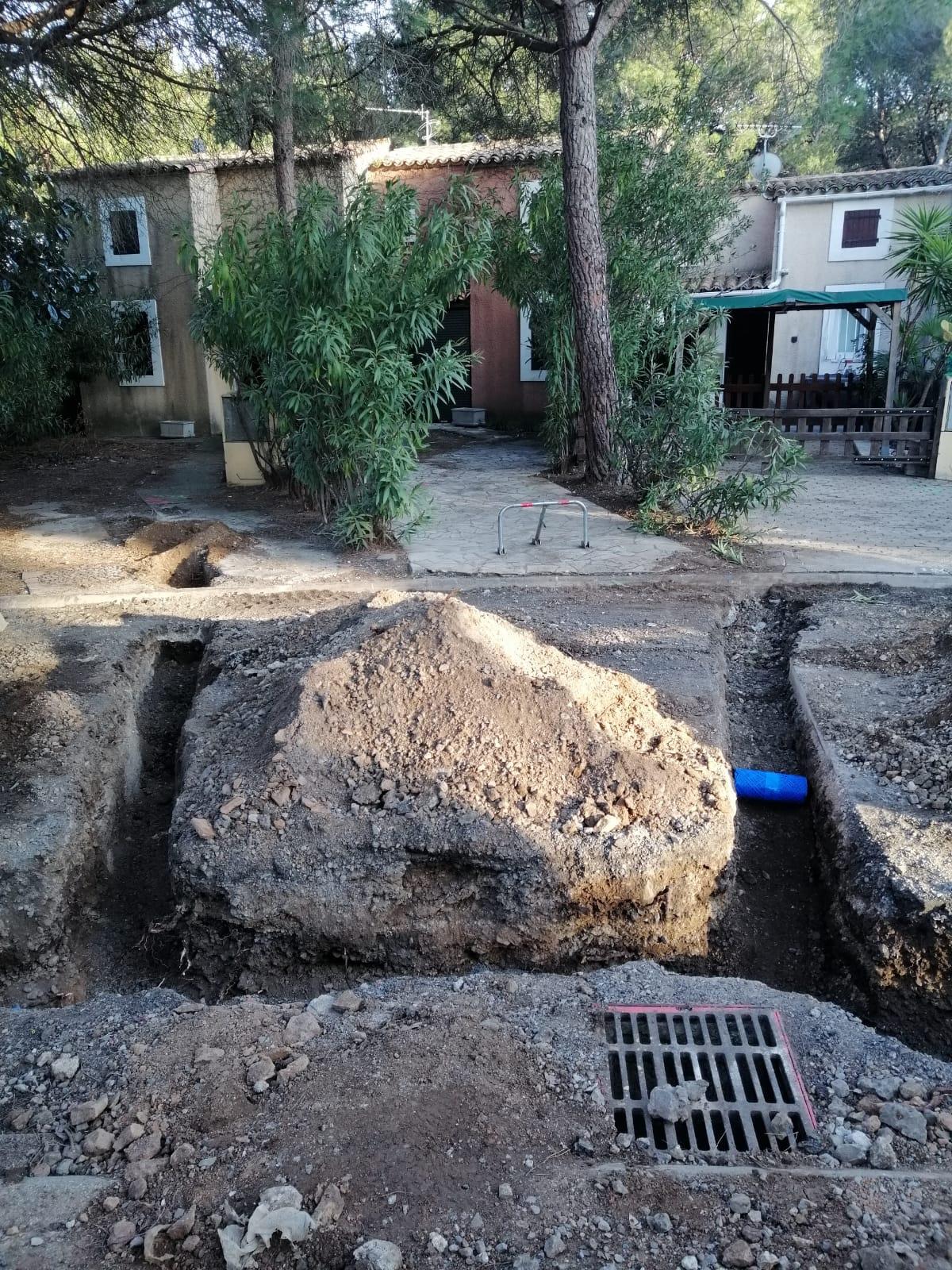

Pose du réseau d'eau pluviale
22/03/2021
Début de la 4° tranche
18/03/2021
3° tranche terminée avec la Villa 20. Début des travaux de la 4° tranche.
17/03/2021
Villas 50-49-21 terminées
Point hebdomadaire de chantier CID / Marty Immobilier
16/03/2021
Villas 50, 49 et 21 en cours
15/03/2021
11/03/2021 et 12/03/2021
Raccordement des villas 90 à 93
10/03/2021
Raccordement des villas 51 à 54
09/03/2021
Raccordement des villas 91 et 90
08/03/2021
Raccordement des villas 55 à 57
04/03/2021
Raccordement des villas 58 et 59
03/03/2021
Avancement du raccordement des villas 59 à 61 au dernier virage du bas de la résidence.
02/03/2021
Raccordement des villas 62 à 66
26/02/2021
Raccordement des villas 67 et 68. Poursuite de la tranchée principale sur la route dans la tranche 3.
Pour rappel, les tranches 1 et 2 sont entièrement branchées sur le nouveau réseau d'eau.
24/02/2021
Début de la tranche 3: raccordement de la villa 69; tranchée centrale sur route jusqu'à la villa 50.
23/02/2021
Raccordement des villas 70 et 71. Fin de la 2ème tranche côté extérieur. Début de la 3ème tranche avec arrivée du matériel nécessaire (tuyaux...).
Toutes les allées intérieures seront faites en dernier après avoir raccordé toutes les villas côté extérieur des 4 tranches.
22/02/2021
Raccordement des villas 72 à 75. Une fuite d'eau découverte en milieu de semaine dernière a été stoppée.
21/02/2021
Suite des branchements villas 128 à 131 ainsi que le local jardinier. Nouveau regard pour les eaux pluviales.
Nouveau regard des eaux pluviales
15/02/2021
Poursuite des travaux et des branchements dans la tranche 2
11/02/2021
Branchements des villas 126 à 128. Branchements provisoires villas 150 à 155
10/02/2021
Poursuite du branchement des maisons 123 à 125. Un travail pas toujours évident devant certaines maisons.
09/02/2021

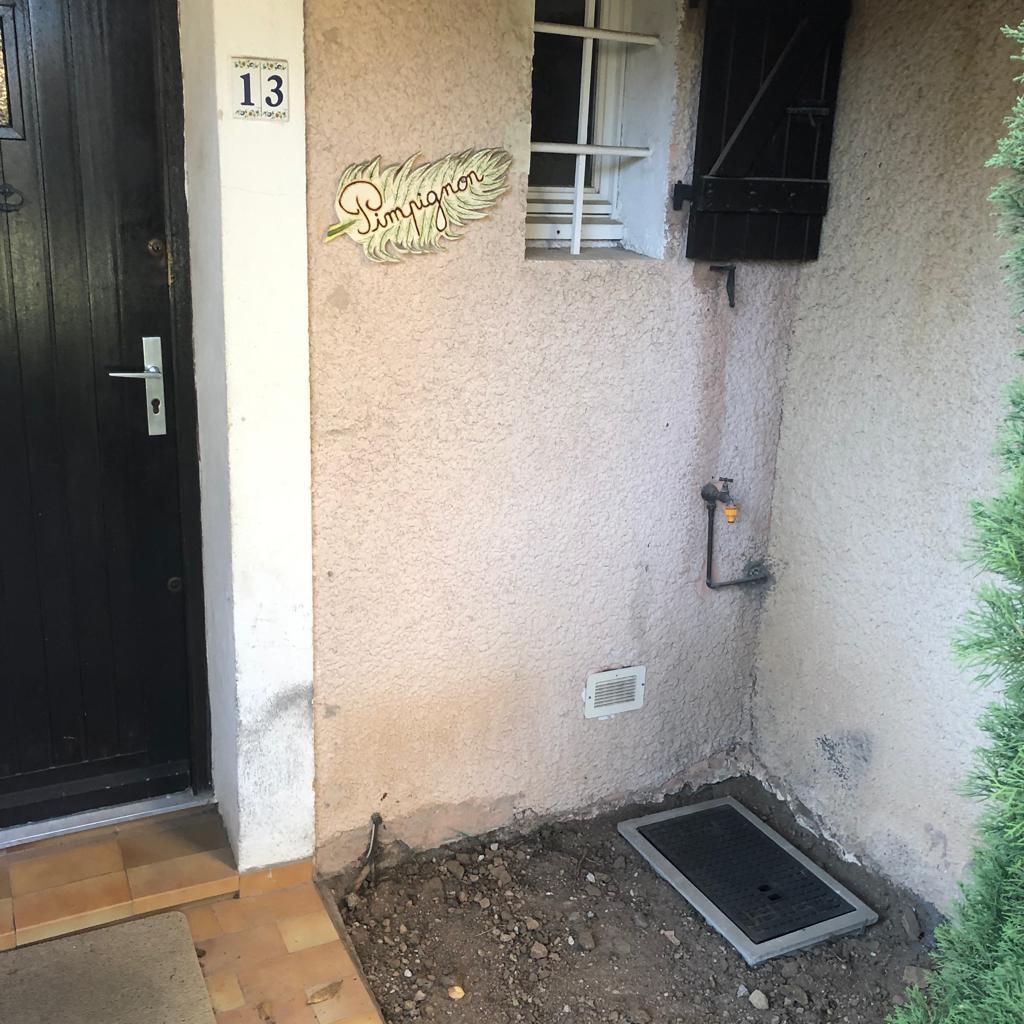

Route libérée de l'entrée jusqu'à la villa 122. Raccordement de la conduite de la 1ère allée piscine sur la nouvelle conduite. Poursuite du raccordement des villas
08/02/2021
Pose des branchements des villas 117 à 120
06/02/2021
Pose des 3 vannes vers le N°70 et raccordement conduite direction piscine.
04/02/2021
Poursuite de pose de la conduite principale jusqu'à la villa 85
Départ des vannes 1ère allée pinède
02/02/2021
Début de mise en place de la conduite principale sur la tranche n°2
26/01/2021
Branchements des villas 110 à 116
21/01/2021
Poursuite du branchement des maisons. A ce jour, branchements des maisons 100 à 109 réalisés.
18/01/2021

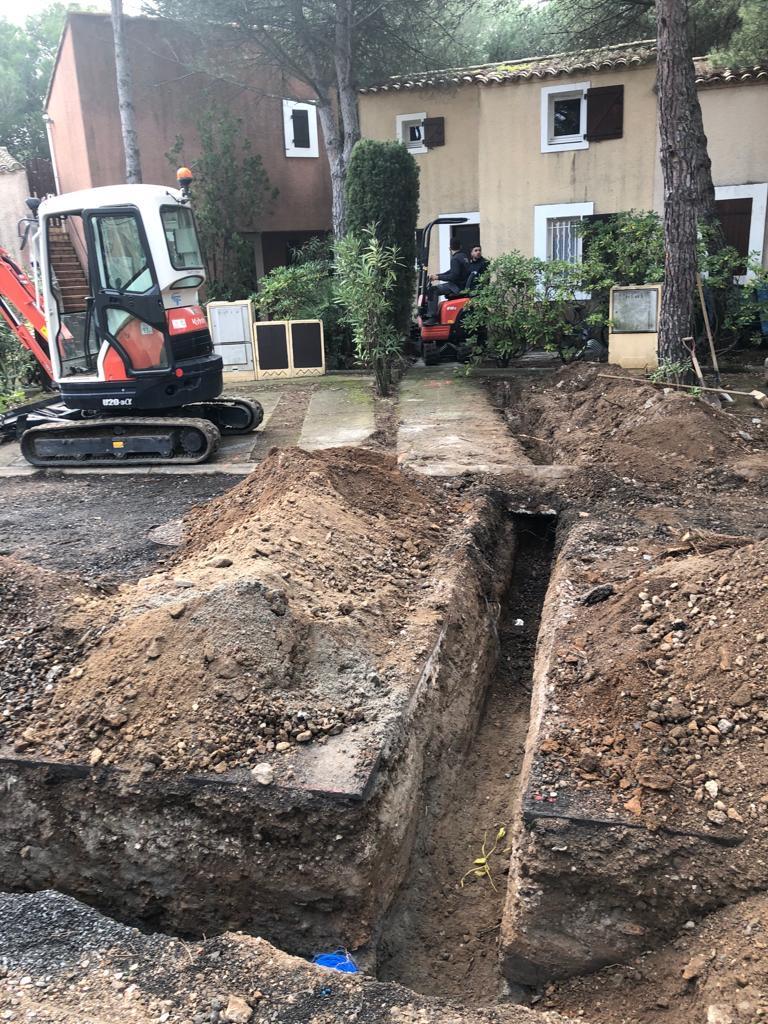

Début des poses et branchements des maisons.
14/01/2021

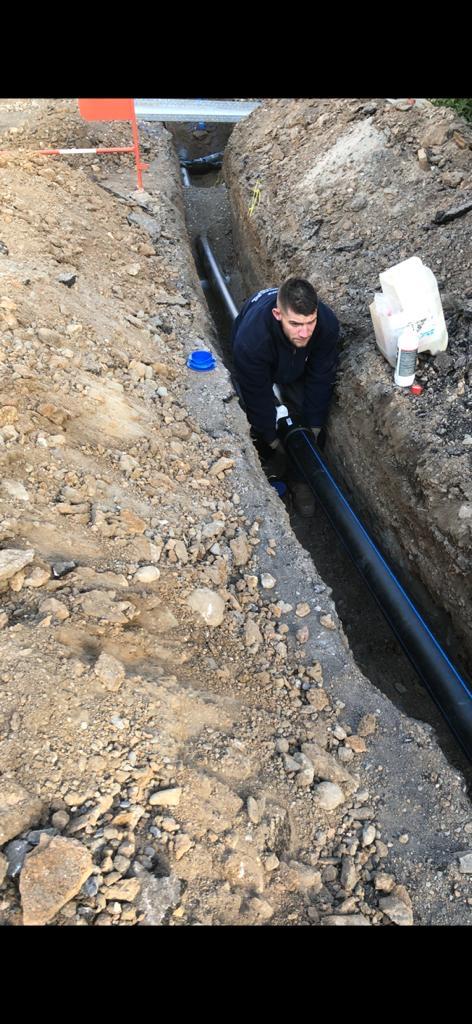

Soudage des conduites : 4 minutes pour faire fondre la matière et 15 minutes pour laisser refroidir avant toute manutention par joint.
13/01/2021
Avancement de la tranchée principale
08/01/2021
Mise en place du nouveau réseau général jusqu'au 1er local poubelle du haut dans le sens de circulation
06/01/2021:
Début des travaux sur le réseau d'eau avec la première tranchée
05/01/2021:

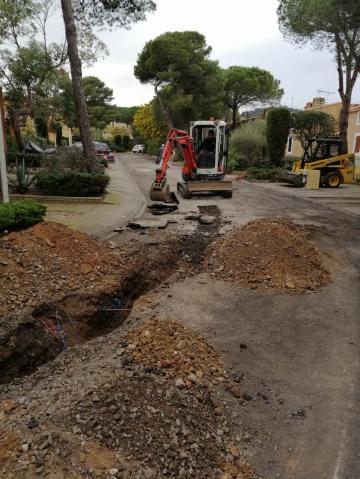

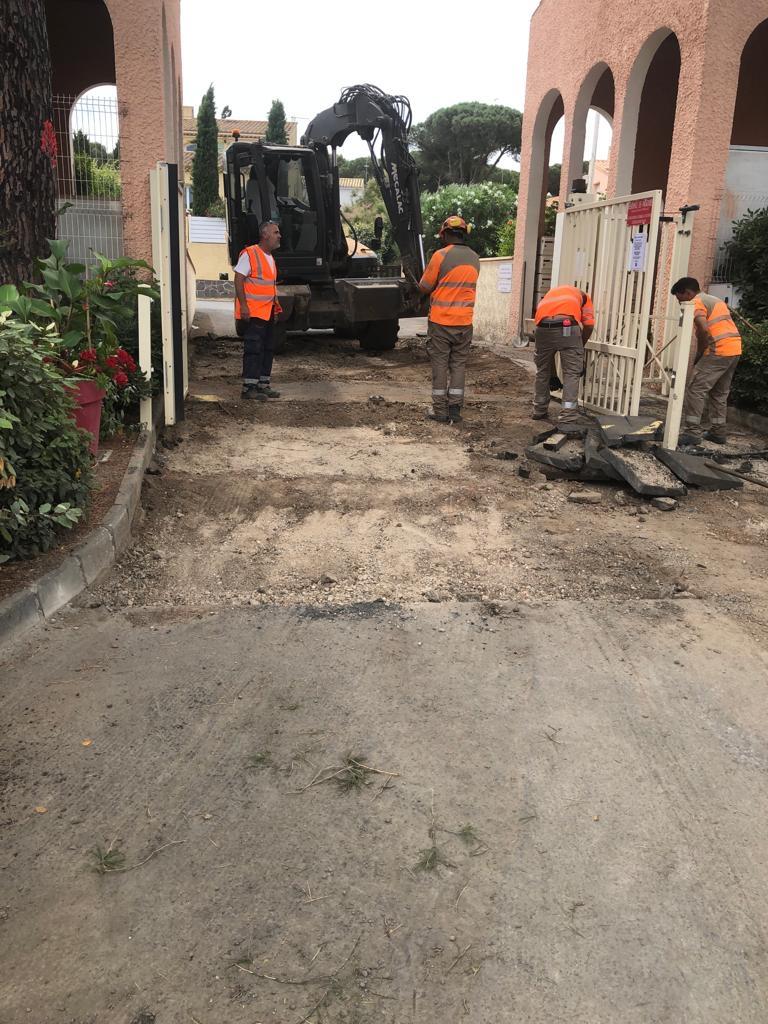

Les travaux ont commencé mardi 5 janvier. Comme prévu, le revêtement goudronné de la chaussée a été enlevé en une seule fois sur toute la résidence. Photos et vidéos ci-dessous.
CID commence dès le mercredi 6 janvier les travaux par tranche en suivant le sens de circulation. Ci-dessous un 1er plan des travaux avec les villas concernées par les deux premières tranches.
